云上嘉鱼报道(全媒体记者雷威 通讯员项盛雄)8月5日早上6时,位于长江南岸的嘉鱼县鱼岳镇石矶头村的金上至湖北±800千伏特高压直流输电工程N8302塔施工现场,已是机器轰鸣、人头攒动,4基跨江铁塔的组建进入收尾阶段。
“我们每天在太阳出来前登塔,在塔上至少工作8个小时,确保工程按期完工。”高空作业人员徐建说。

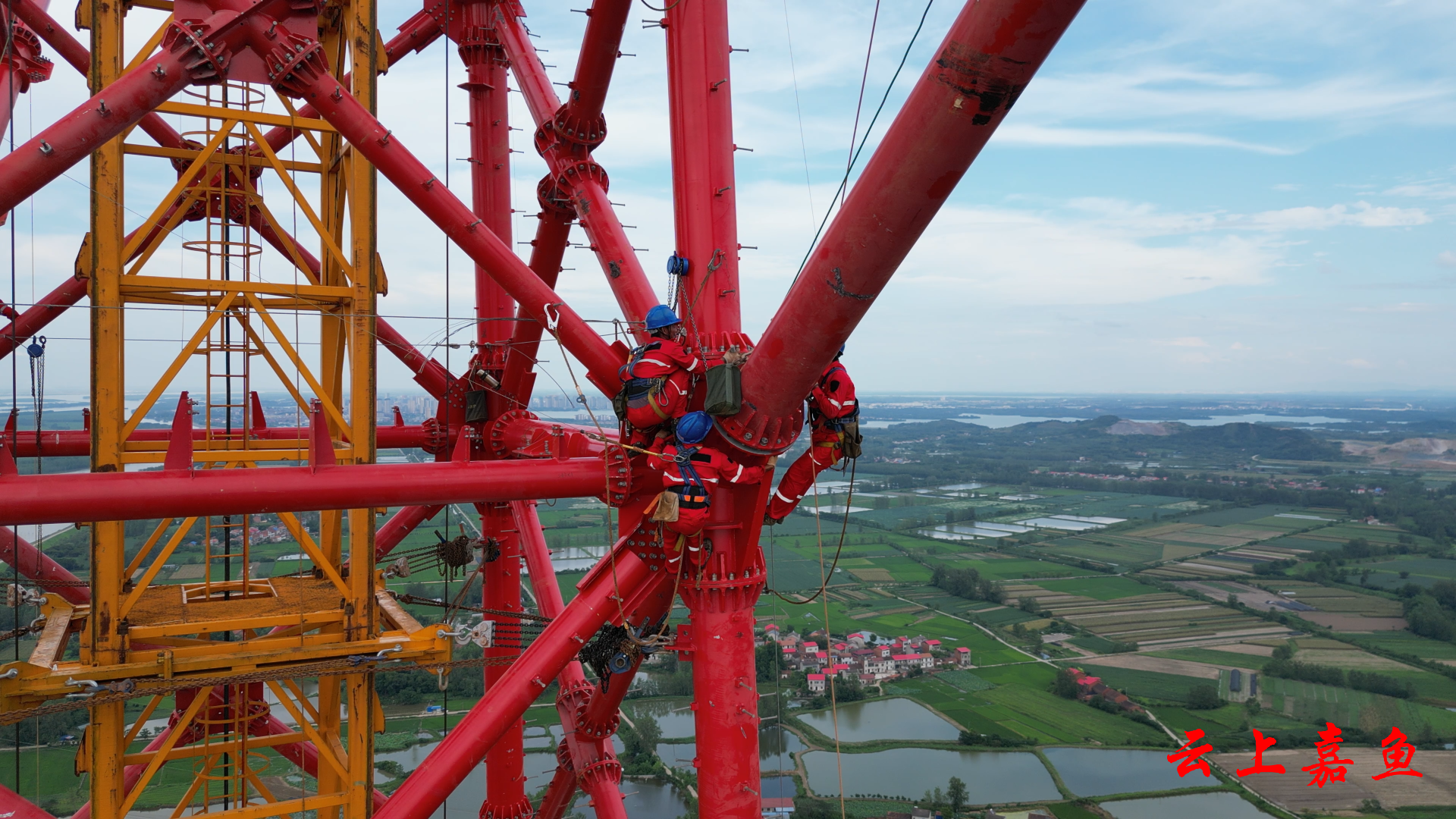

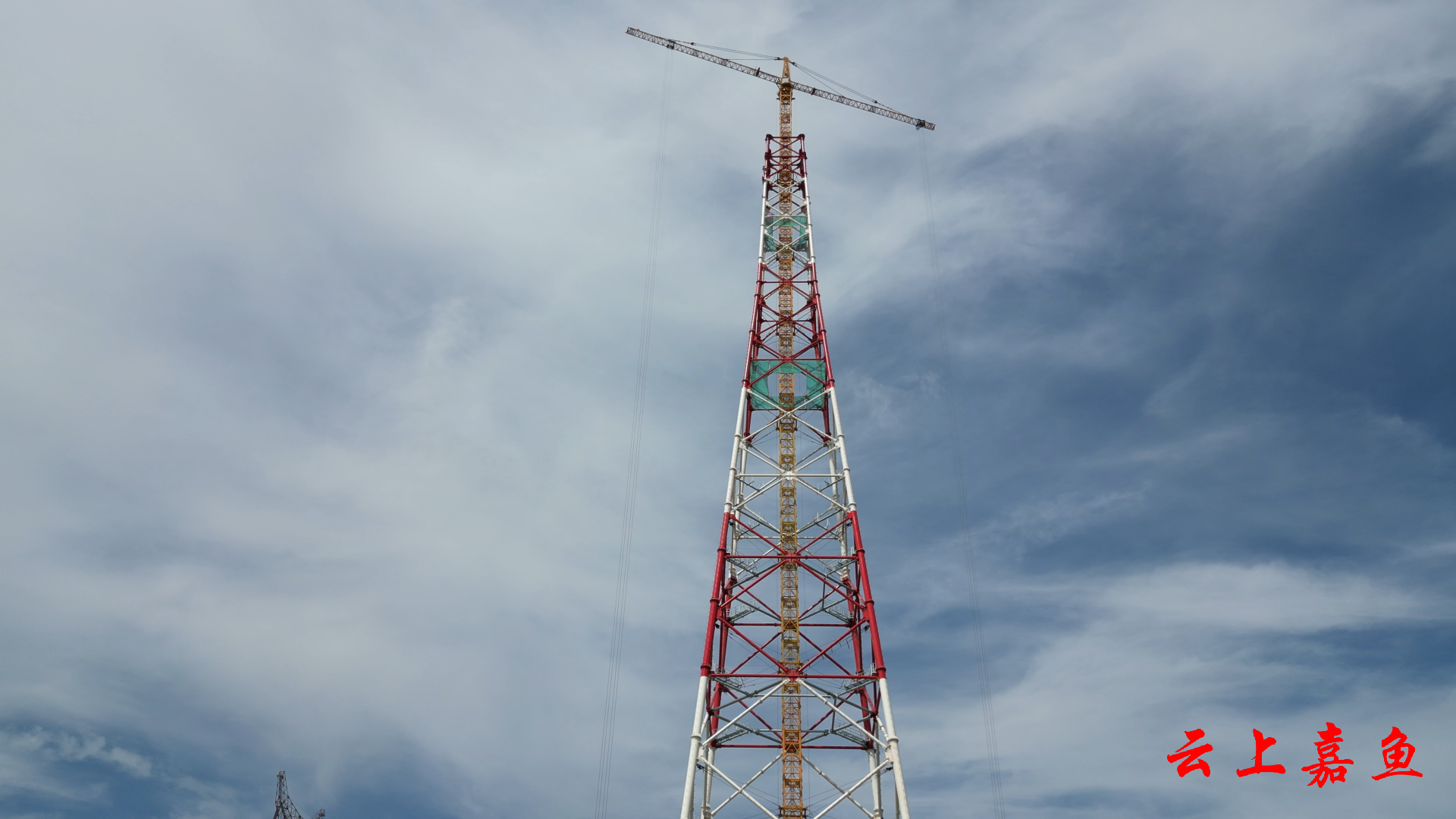

9时25分,在落地平臂抱杆的帮助下,系着安全带、趴在铁塔上的9名作业人员相互配合,小心翼翼地组装施工。豆大的汗珠顺着他们黝黑的脸颊流下来。大约2小时后,跨越塔从225米“长”到227米……铁塔组立就像是在“搭积木”,跨越塔最长杆件20米,最重的有9.6吨,人力无法搬动,只能先在地面上借助流动式起重机拼装构件,再将构件用落地平臂抱杆一一吊至空中组装。
金上至湖北特高压工程是我国“西电东送”大动脉之一,也是世界上海拔最高的特高压直流输电工程,送端位于西藏昌都、四川甘孜,分别建设卡麦和帮果两座换流站,汇集金沙江上游水电和新能源;受端在我省黄石,建设大冶换流站,接入华中特高压骨干网架。
特高压工程直流线路全长1901公里,途经西藏、四川、重庆、湖北。我省境内长689公里,共1596基塔,分别在咸宁段和荆州段两次跨越长江。“该工程是国家西电东送的战略组成部分,是首条四川清洁能源落点湖北的特高压工程,每年可为湖北电网输送400亿电量。”国网咸宁供电公司项目管理中心副主任梁益嘉介绍。
今年以来,金上至湖北特高压建设施工项目按照施工进度顺利推进,目前工程已进入组建铁塔高峰期,咸宁境内30个班组629人同步施工,对21基铁塔吊装组立。
